摘要:一、为什么前期规划很重要 新建高压实验室是一个系统工程,雷电冲击设备只是其中一部分。如果前期规划不到位,会出现:试验室高度不够装不下设备、地面承载不够要加固、供电容量不够要增容、安全距离不够要拆改等问题,既耽误工期又增加...
一、为什么前期规划很重要
新建高压实验室是一个系统工程,雷电冲击设备只是其中一部分。如果前期规划不到位,会出现:试验室高度不够装不下设备、地面承载不够要加固、供电容量不够要增容、安全距离不够要拆改等问题,既耽误工期又增加成本。
本文从业务定位、设备选型、场地规划、配套规划、预算与实施步骤六个方面,列出新建高压实验室前期必须明确的规划要点,避免走弯路。

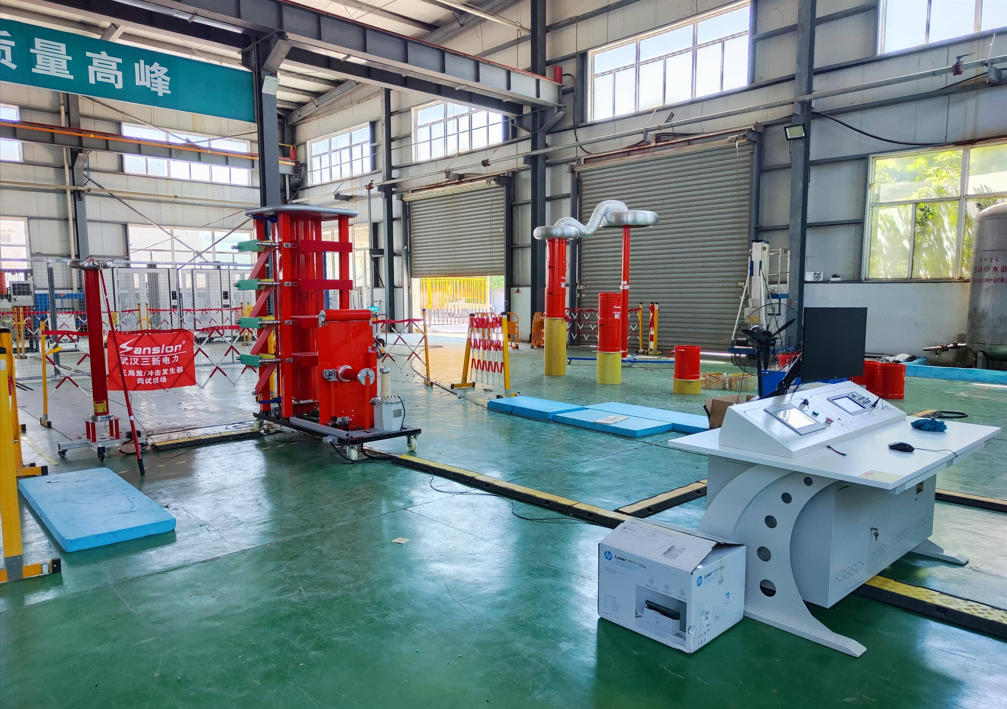

现场图:三新电力SXCF系列雷电冲击试验设备
二、第一步:明确业务定位与试验范围
业务定位决定了设备等级和投资规模,是所有规划的起点。
表1 不同类型实验室的业务定位
|
实验室类型 |
主要试品 |
电压等级 |
投资规模参考 |
|
高校教学实验室 |
绝缘子、套管、小型电器 |
400~800kV |
中等 |
|
变压器厂出厂检测 |
本厂变压器产品 |
按本厂最高产品电压 |
中高 |
|
地市级试验所 |
区域内电气设备 |
1000~1500kV |
中高 |
|
省级电科院 |
电网设备型式试验 |
1800~2400kV |
高 |
|
第三方检测机构 |
各类电气设备(CMA/CNAS) |
按认证范围定 |
高 |
需要明确的核心问题:
(1)主要做哪些试品?变压器/绝缘子/开关/GIS/电缆?
(2)最高电压等级做到多少?
(3)是做出厂检测、型式试验、还是第三方认证?
(4)未来3~5年业务会不会扩展?要不要预留升级空间?
三、第二步:设备选型规划
3.1 确定核心设备参数
表2 核心设备参数规划清单
|
序号 |
参数项 |
需要明确的内容 |
|
1 |
最高输出电压 |
按最高试品LIWL加裕度确定 |
|
2 |
最大储能能量 |
按最大试品电容计算 |
|
3 |
波形要求 |
全波/截波/陡波,是否需要操作冲击 |
|
4 |
极性要求 |
正极性/负极性/双极性 |
|
5 |
自动化程度 |
手动/半自动/全自动 |
|
6 |
测量系统精度 |
满足什么标准/认证要求 |
3.2 预留升级空间
建议设备选型时预留20%~30%的升级空间,例如现在做220kV变压器,未来可能扩展到500kV,设备电压等级和能量等级都要留余量。模块化设计的设备后期可以增加级数和电容,比一步到位省钱。
四、第三步:试验室场地规划
场地规划是前期最容易踩坑的环节,必须在土建开工前就确定设备尺寸和安全距离。
表3 试验室场地规划要点
|
规划项 |
要点说明 |
参考数据 |
|
试验室高度 |
发生器最高堆级高度+安全距离+吊装空间 |
中型设备8~12m,大型12~18m |
|
试验室跨度 |
满足设备摆放+安全距离+试验通道 |
中型15~20m,大型20~30m |
|
地面承载 |
大型设备很重,地面要承重 |
≥1t/m²,大型建议≥2t/m² |
|
吊装条件 |
安装和换试品需要行车/吊装孔 |
行车吨位按设备重量定 |
|
门的尺寸 |
设备运输和试品进出 |
宽度≥3m,高度≥4m |
|
温湿度 |
影响设备性能和测量精度 |
温度10~30℃,湿度≤75% |
|
海拔修正 |
海拔>1000m要修正设备参数 |
按Ka系数放大电压和安全距离 |
关键提醒:在试验室土建动工前,必须让设备厂家提供设备外形图、安装图、安全距离要求,交给设计院做土建设计,不要凭经验估。
五、第四步:配套系统规划
5.1 供电系统
(1)电源容量:充电电源功率+其他试验设备功率+裕度;
(2)供电稳定性:电压波动不能太大,影响充电精度;
(3)独立接地:试验设备要有独立接地系统,接地电阻≤1Ω。
5.2 安全防护系统
(1)安全围栏+门联锁:试验区域完全封闭;
(2)声光警示:试验时红灯亮、报警器响;
(3)急停按钮:控制室和现场各至少一只;
(4)接地放电棒:试验前后对试品放电接地。
5.3 其他配套设备
表4 配套设备规划清单
|
类别 |
包含内容 |
备注 |
|
测量系统 |
分压器+采集仪+分析软件 |
与发生器配套选型 |
|
调波组件 |
波前电阻+半峰值电阻+阻尼电阻 |
多档可调 |
|
截波装置 |
电子截波装置(变压器试验必配) |
按试品电压等级选 |
|
辅助设备 |
均压环、扩径导线、接地铜排 |
成套配置 |
|
环境控制 |
空调、除湿机、温湿度计 |
保证设备工作环境 |
六、第五步:预算规划
新建高压实验室的总预算不只是设备采购费,还包括土建、配套、安装、培训等费用。
表5 实验室建设预算构成
|
费用类别 |
占比参考 |
说明 |
|
雷电冲击发生器主机 |
30%~40% |
主设备 |
|
测量与控制系统 |
15%~20% |
分压器+采集+软件 |
|
配套设备 |
10%~15% |
调波、截波、安全防护 |
|
试验室土建改造 |
15%~25% |
高度、地面、门、吊装 |
|
供电与接地工程 |
5%~10% |
增容、接地系统 |
|
安装调试与培训 |
3%~5% |
现场安装、人员培训 |
|
不可预见费 |
5%~10% |
预留应对变更 |
提醒:不要只做设备采购预算,土建和配套费用往往占总投资的30%~40%,前期不规划好,后期预算会超很多。
七、第六步:实施步骤与时间节点
表6 实验室建设实施步骤
|
阶段 |
主要工作 |
周期参考 |
|
第一阶段:需求确认 |
明确业务范围、试品类型、电压等级、预算 |
1~2个月 |
|
第二阶段:方案设计 |
设备选型方案、场地要求、配套方案 |
1~2个月 |
|
第三阶段:土建施工 |
试验室建设、供电接地、安全设施 |
3~6个月 |
|
第四阶段:设备采购 |
招标、订货、生产制造 |
3~5个月 |
|
第五阶段:安装调试 |
设备进场、安装、调波、试运行 |
1~2个月 |
|
第六阶段:验收认证 |
计量校准、人员培训、CMA/CNAS认证 |
2~3个月 |
总周期参考:从规划到建成投用,一般需要12~18个月。建议尽早启动设备厂家的前期介入,让厂家参与场地规划,避免土建完工后设备装不进去。
八、前期规划常见踩坑点
表7 常见踩坑点及避免方法
|
踩坑点 |
后果 |
避免方法 |
|
试验室高度不够 |
设备装不下,要拆顶加高 |
动工前要设备厂家提供外形尺寸图 |
|
地面承载不够 |
设备下沉、地面开裂 |
按设备重量设计地面承载 |
|
供电容量不够 |
充电时跳闸,影响精度 |
前期核算总用电容量,必要时增容 |
|
安全距离不够 |
试验时对地放电,无法升压 |
按最高输出电压设计安全距离 |
|
只买主机不配测量系统 |
后期还要补采购,价格更高 |
整套系统一起采购 |
|
没有预留升级空间 |
业务扩展时要换整机 |
选模块化设计,预留升级余地 |
三新电力可为新建高压实验室提供前期规划咨询服务,包括设备选型建议、场地要求、配套方案、预算参考和实施计划,帮助客户少走弯路。
